terça-feira, 23 de novembro de 2010

Escadas e estores

Ontem, segunda-feira, foram instalar os estores e a estrutura da escada para o piso 1 (nesta faltam agora os degraus em madeira, que estão a ser feitos pelo carpinteiro).
Os estores são térmicos, fabricados em alumínio perfilado, com motor eléctrico.

O "laboratório"

Parte do "laboratório gastronómico" já foi montado. O próximo passo será a colocação das bancadas (em elaboração algures em Montelavar) e posteriormente a instalação dos electrodomésticos, exaustor e lava-louças. O balcão tem no topo uma garrafeira de serviço, já apta a receber ofertas :-)



WC - Piso 1

Quase pronto! É talvez o que mais se tem ouvido em relação às obras, e o Wc do piso 1 não foge à regra :-) Este será o WC "familiar" da casa. O piso está posto, o revestimento das paredes quase completo. A base de duche tb já está "assente".



terça-feira, 9 de novembro de 2010

Mosaicos e azulejos

A meio da semana passada entrou em acção o homem dos azulejos e mosaicos (cozinha e WCs). O chão da cozinha está posto e assim que a operação de "barramento" do pladur estiver concluída, é a vez da cozinha começar a ser montada (que será este modelo, mas com outra disposição).
Também os WC's começaram a ser revestidos a azulejo e a pouco e pouco vão ganhando "vida". Entretanto foram adjudicados os estores térmicos eléctricos e toda a parte de carpintaria (degraus da escada para piso 1, colocação de chão flutuante, colocação de deck).
A escada interior será montada no final desta semana e para breve está também a entrada em obra dos homens que irão tratar dos retoques exteriores (muros, piso, etc).

Azulejos paredes WC - Piso 0

Mosaicos chão cozinha

quinta-feira, 21 de outubro de 2010

Paredes e tectos

Costuma dizer-se que quem espera, desespera...neste caso, quem espera...não tem outro remédio :-)

É tempo de se erguerem paredes na St. Bart's house. E a facilidade com que tal é feito (são de pladur, mais info: http://pt.wikipedia.org/wiki/Pladur) dá mesmo para decidir se queremos a parede aqui ou acolá, pois rapidamente se monta e desmonta em obra. Os fios electricos também já vão percorrendo os tubos previamente instalados e agora fazem-se os acertos finais sobre onde colocar os pontos de luz (quantos circuitos independentes? quais os percursos que irão ser feitos pela casa? Quando se chega a casa, quais as luzes a acender primeiro?).


Na próxima semana seguem-se pavimentos e azulejos, com prioridade para a cozinha (que já chegou da Galiza e aguarda luz verde para ser montada). A coisa/obra vai-se compondo...




quinta-feira, 12 de agosto de 2010

Janelas e Portões

A pouco e pouco a coisa/casa vai-se compondo. O aspecto já é outro: a cobertura está terminada, bem como o revestimento exterior. A semana passada foi a vez das janelas e portões. A casa está assim praticamente fechada, só faltando mesmo a porta principal. Entretanto parte do material para os revestimentos interiores também já deu à costa (só falta mesmo o soalho). Foram semanas de Julho engraçadas, a escolher pavimentos, sanitas, lavatórios, torneiras e azulejos.

Aqui ficam as referências dos locais visitados:

- Azulelos e pavimento (casas de banho e cozinha): Mantovani
- Sanitas, lavatórios e torneiras: Anlorbel
- Soalhos e porta de entrada: Sobreira e Serras
- Janelas e Portões: Alustoril

Fica a nota que na escolha dos materiais tentámos, sempre que possível, escolher material de fabrico português.

Fachada Nascente

Janelão da cozinha
Portão garagem

Janela wc 1º piso

Janela quarto

Janela sala




terça-feira, 8 de junho de 2010

Revestimento exterior

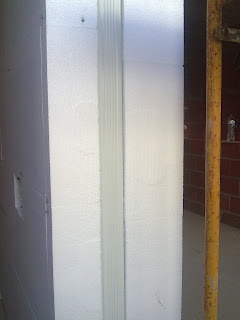

Já anteriormente fiz aqui referência ao tipo de revestimento exterior da St. Bart's House. Relembro aqui o link: http://www.dryvit.pt/. Pois ontem (segunda-feira) iniciaram-se os trabalhos de colocação da primeira das várias camadas deste inovador revestimento, que é composto por:

1)Esferovite M1 não inflamável,
2) Primário DRYVIT®,
3) Tela Tecida de Vidro,
4)Primário DRYVIT®,
5)Revestimento DRYVIT®

Os técnicos prevêm 1 semana para finalizar esta parte.






Dar à luz!

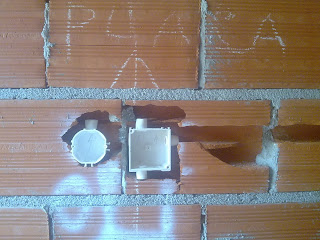

A rede eléctrica começou a ser montada. Depois das marcações nas paredes, já se vêm os primeiros roços e as caixas de tomadas e interruptores. Depois de um planeamento inicial de "onde fica a luz", "onde fica o interruptor", "quantas saídas de TV", etc, há sempre uns pequenos acertos que são feitos no decorrer da obra. Curiosamente tudo isto obriga a pensar mais além, tipo "se a tv ficar aqui, o sofá ficará acolá", "se fizer este percurso precisa de ter um interruptor aqui para desligar a luz", "se precisar de utilizar a varinha magica para passar a sopa precisa de uma tomada ali" :-)

terça-feira, 1 de junho de 2010

Fios, revestimentos exteriores e janelas

Nas próximas 2 semanas, e mesmo com feriados pelo meio, o bom ritmo promete continuar. Consta que finalmente (2 meses após o pedido) vão instalar o quadro eléctrico. O electricista entra em obra na amanhã (quarta-feira) e o pessoal dos revestimentos exteriores começa dia 7 de Junho. Entretanto foi adjudicado tudo o que é caixilharia e janelas. Finalmente a "coisa" mexe a sério :-). Começa também a ser altura de escolher materiais para acabamentos (piso, louças, azulejos, etc)...um lufa-lufa saudável (menos para a conta bancária, é claro!).

A reboco do bom tempo

Parece que o bom tempo trouxe ritmo à obra. As caixas de estore estão postas, as paredes exteriores já foram rebocadas. O telhado está a ser corrigido.




quarta-feira, 5 de maio de 2010

Redes...



As redes estão por todo o lado...temos a inter-net, a rede de metro, a rede de telemovel, a rede para dormir a sesta, a rede pró cabelo da nossa avó, a rede que vibra com um golo do Glorioso, a rede de apanhar borboletas (para as libertar depois ;-)...também uma casa está cheia de redes. Depois da rede de gás, na St. Barts cresce agora a olhos vistos a rede de águas. Tubos e mais tubos, de água quente e água fria, cruzam-se, sobem e descem pelas paredes numa intrincada teia cujo objectivo é garantir que quando se abrir uma torneira a água jorre sem problemas.

quinta-feira, 15 de abril de 2010

Mais 6 meses...

O inverno não ajudou, os atrasos também não...resultado: pedido de prorrogação do prazo de conclusão das obras. + 6 meses de labuta (pelo menos). A electricidade está a caminho (com o que se paga para fazerem a ligação percebe-se como é financiado o salário do presidente da EDP)...

terça-feira, 26 de janeiro de 2010

Será um telhado? Será um caracol?

Parece que na vizinhança já lhe chamam de telhado caracol (porque parecido com a carapaça desse "veloz" animal). A verdade é que o telhado da St Bart's House vai tomando forma...











segunda-feira, 18 de janeiro de 2010

Paredes em cima - Piso 1

O piso 1 é o piso dos quartos: 2 quartos, um escritório e um wc. As divisões ainda não estão feitas, mas não tardam...

Vista de poente para nascente

Vista de nascente para poente

Escadas de acesso ao piso 0 (vista do piso 1)

Vista do wc :-)

Paredes em cima - Piso -1

O piso -1 é basicamente a garagem (com um 1 wc e arrecadação). tem também uma área técnica (para todo o material do painel solar) e um páteo (com um canto para a horta biológica :-)

Escadas de acesso ao piso 0

Garagem (vista de dentro para fora /de nascente para poente)

wc + arrecadação

Janela / entrada de luz para páteo nascente

Garagem (vista geral)


Área técnica

Páteo poente (entrada garagem)

Paredes em cima - Piso 0

Eis algumas fotos de como estão a ficar as obras. Já se vai percebendo alguma coisa.. Este é o piso 0: entrada principal (pela Rua de São Bartolomeu); Páteo Nascente, Cozinha, Sala, W.C.
Vista do páteo nascente para cozinha
Hall
Cozinha
Cozinha (balcão)
Vista do hall para sala

Vista do hall para páteo nascente

segunda-feira, 4 de janeiro de 2010

(Re) Início da 2ª Fase

Já quase a acabar o ano velho (2009), as obras recomeçaram na St Bart's House. A 2ª fase da obra já mexe. Depois da chegada do material, já se vêem paredes, canos, isolamento, etc. A electricidade será ligada brevemente e os painéis solares também já estão encomendados (sistema de circulação forçada da Vulcano). O tempo não tem ajudado muito, mas contra ventos e chuvadas, a obra avança :-)

Piso 1

Pormenor isolamento

Bloco térmico (paredes exteriores)


Parede exterior (piso 1, nascente)



Material
